[摘要]由于HDPE管屬柔性管,當管道發生變形時。荷裁被傳遞到回填料去承受,形成管道與土共同作用的整體結構,因此管底砂墊層及回填土的密實度決定了管道的安全運行。為了保證管道的施工質量,文章結合作者在實際監理工作中的體會,談談在市政道路工程中采用該材料做排水管的質量監理控制要點。

[關鍵詞]HDPE排水管;監理;控制

[作者簡介]肖文琪。張家界市建設監理有限責任公司工程師,國家注冊監理工程師、國家注冊造價工程師、國家一級建造師(市政),研究方向:房屋工程、市政工程監理,湖南張家界,427000

[中圖分類號]TIJ712+.3

[文獻標識碼]A

[文章編號]1007—7723(2008)05一0162一o00



為實現張家界市“三年有改觀、五年大變樣”的近期目標,該市決定對紫舞路、陵園路、崇文路、永定大道、教場路、解放路、大庸中路等城市道路進行提質改造。其中的排水工程設計全部采用HDPE增強中空壁纏繞排水管。該管材原料為高密度聚乙烯,經熱擠塑纏繞而成,是建設部推廣的新型管材。它除了具有普通塑料管所有的耐腐蝕好、絕緣性高、內壁光滑、流動阻力小等特點以外,還具有優異的環剛度和良好的強度與韌性、重量輕、耐沖擊性強、不易破損等特點。由于HDPE管屬柔性管,當管道發生變形時,荷載被傳遞到回填料去承受,形成管道與土共同作用的整體結構,因此管底砂墊層及回填土的密實度決定了管道的安全運行,在實際中已有工程因回填密實度不夠或采用不符合設計要求環剛度的管材,管道位置出現路面下沉、開裂等現象,造成了嚴重的經濟損失。為了防止類似事件的再次發生,本文結合筆者在實際監理工作中的體會,談談在市政道路工程中采用該材料作排水管的質量監理控制要點。


一、HDPE管施工準備階段質量監理控制要點

(一)組織監理人員認真審查設計圖紙了解設計意圖和設計要求,參加設計技術交底。設計時一般根據管道外部受壓情況選用不同環剛度的HDPE中空壁纏繞管,如人行道、生活小區、綠化帶下埋設的管道,可采用環剛度為4KN,In2的管材,車行道下埋設的管材,其環剛度則應大于或等于8KN/m2;設計管頂最小覆土厚度不宜小于0.7m,道路下敷設的管道,管頂最小覆土厚度不宜小于1.2m。如不能滿足上述要求時,應在管頂覆土時采用荷載分散的結構措施。

(二)嚴格審查施工方案審查施工單位是否建立完善的質量管理體系和質量保證體系,施工管理人員職責分工是否明確;審查施工工序、安排是否合理;審查回填土的施工方法,是否能保證設計要求的密實度。


二、HDPE管施工階段質量監理控制要點

(一)制定施工HDPE管是一種新型管材,目前,在張家界排水管道工程中還處于推廣、應用階段。因此排水工程施工前,監理單位與施工單位均應廣泛收集有關資料,加強類似工程的考察,掌握HDPE管施工工藝。再在此基礎上,編制詳細可行的施工方案,向工人做好技術交底,切實指導工程施工。

(二)嚴格控制用于工程的各種原材料所有原材料進場必須經過監理工程師檢驗,合格后方能用于本工程。HDPE管材、管件及電熱熔帶或熱收縮帶等進貨前,監理工程師應會同建設單位、施工單位對生產廠家的管材、管件質量進行考察。進場時必須嚴格審查管材、管件的質量試驗報告及合格證,并對進場的管材外觀、標識、壁厚、管口的完好性進行檢查,并按要求進行見證取樣送檢,對不符合要求的管材做出標記,清退出場。

(三)控制基槽開挖及基礎施工質量所有溝槽開挖到設計標高后,必須由專業監理工程師組織建設單位、設計單位、施工單位驗槽,檢查地基承載能力是否符合設計要求,基底土質是否均勻且未受到擾動,基槽中線高程、槽底每側寬度、邊坡是否滿足設計要求。當地基承載力達不到要求時,須與設計人員共同協商后處理。對任何不符合要求部分必須由承包方處理并經工程檢驗合格后,才能進入管道基礎施工。柔性基礎應按設計要求,鋪設20cm厚砂礫墊層,鋪設前應將溝底的巖石、礫石等堅硬物體鏟除至設計標高下20cm,然后鋪上砂礫石整平夯實。

(四)檢查管道連接質量管道連接常采用熱收縮帶連接或電熱熔帶連接方式,一般情況下,小口徑管道∞N<500)采用熱收縮帶連接,DN>500的管道采用電熱熔帶連接。如采用電熱熔帶連接,檢查管道和電熱熔帶是否損傷;熔接后,經過一定的冷卻時問后,打開鋼扣帶,觀察熔接狀況。如采用熱收縮帶連接,檢查連接端表面的清漕隋況,熔接后檢查熔接狀況。控制基礎和安管、護管及檢查井的施工質量,其實際誤差控制在允許誤差之內。

(五)檢查管道與檢查井的連接方法

施工前將與排水檢查井接合部位的管道預先用能與管材良好黏接的塑料膠黏劑和粗砂做成中介層,然后用水泥砂漿砌入檢查井井壁內。中介層的做法:先用毛刷或棉紗將管壁的外表面清理干凈,然后均勻地涂一層塑料膠黏劑,緊接著在上面撒一層干燥的粗砂,固化lO一20min,即形成表面粗糙的中介層。中介層的長度與檢查井的壁厚相同。

管道位于軟土地基或低洼、沼澤、地下水位底的地段時,與檢查井宜采用短管連接。即直接與檢查井連接的連接管長度宜采用0.5—0.8m,后面再與整根管連接。與磚砌檢查井連接的短管上應設止水圈,短管與檢查井相接合的表面砂漿應填充飽滿,以保證短管與檢查井緊密結合,防止結合處滲水。

管道與檢查井的連接,也可采用混凝土圈梁加橡膠圈。圈梁的混凝土強度等級不應低于20MPa,圈梁的內徑按相應管外徑尺寸確定,圈梁應與井壁同厚,其中心位置必須與管道軸線對準。安裝時可將自膨脹橡膠圈密封圈先套在管端與管子一起插入井壁。對于軟土地基,為防止不均勻沉降,與檢查井連接的管子宜采用0.5.0.8m的短管,后面宜再接一根或多根大于2m的短管。

(六)管道的修補方法管道敷設后,因意外造成管材局部損壞,可采取修補措施。修補方法有:管道的外壁發生局部或較小部位裂縫或孔洞在20姍以內時,可先用棉紗將損壞部位清理干凈,將管內水排除,然后用環已酮清理基面,從未使用的管道應取下相似形狀、大小的切片,進行焊接,再用土工布包纏固定。

管道的外壁損壞部位呈現管壁破碎或長度不超過100mm的孔洞時,用刮刀將破碎的管壁或孔洞完全剔除,剔除部位周邊50mm范圍內用環已酮清理干凈,再從相同管材相應部位取下相當損壞面積2倍的弧形切片,熱風焊接在損壞部位,用鉛絲包扎固定。

管道鋪設完后,如發生超出上述限定的損壞范圍時,應將損壞的管段或整根管道更換、重新鋪設。

(七)對管道回填進行旁站的要點

管道隱蔽工程驗收后,溝槽應立即回填至管頂以上一倍管徑高度處。溝槽回填應從管道、檢查井等構筑物兩側對稱回填,確保管道及構筑物不產生位移,必要時可采取限位措施。溝槽回填,從管基礎部位于始到管頂以上O.7m范圍內,必須用人工從管兩側同時回填、夯實,嚴禁使用機械推土滾壓回填。管頂0.7m以上部位的回填,可采用機械從管道軸線兩側同時回填、夯實或碾壓。回填前應排除溝槽積水,不得回填有機質土。回填土中不應含有石塊、磚及其他帶有硬棱角的大塊物體。

從管底基礎至管頂以上0.4m范圍內的溝槽回填材料,可采用碎石屑、粒徑小于40r啪的砂礫、中砂、中粗黃砂、粉煤灰等易于夯實的材料,再往上可回填符合要求的原狀土或路基土。槽底管基支管撐角2a+300范圍內必須用中砂或粗砂填充密實,與管壁緊密接觸,不得用土或其他材料填充。從管頂到管底回填密實度要大于95%。砂礫材料可以采用水夯。回填密實度是柔性管施工的關鍵,一定要嚴格把關。

(八)雨季施工措施

雨季施工時,盡可能縮短開槽長度,做到成槽快、回填快。一旦發生泡槽,應將水排除,把基底受泡軟化的表層土清除,換填砂礫料或中、粗砂,做好基礎處理,再下管安裝。溝槽開挖后若不立即鋪管,應留溝底設計標高以上20cm的原土不挖,待到下管前再挖至設計標高。

管道連接施工時,應搭設防雨設施。管道施工完畢后應及時回填,防止漂管事故發生,如突遇降雨時,可采取在來不及回填的段落的檢查井底部開設進水口等臨時措施。

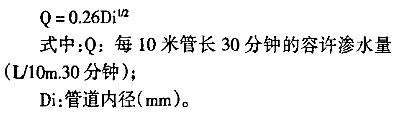

(九)對管道進行密閉性試驗污水管道安裝完畢經檢驗合格后,應進行管道的密閉性檢驗。可采用閉水試驗的方法檢驗。管道閉水檢驗采用抽查方式,一般為四節檢查井井段抽查一節。閉水檢驗規定為向管道充水保持上游管頂以上2m水頭的壓力,外觀檢查不得有漏水現象,對于直徑大于800咖的管材,帶檢查井進行閉水試驗時,若管內頂部與檢查井頂部高度不足2m時,則水頭高度應至檢查井頂部標高。閉水檢驗測得管道的滲透水量應小于或等于按下式計算的允許滲水量。

(十)對管道進行變形檢驗管道變形檢驗包括安裝變形檢測和施工變形檢測。管道安裝變形檢測應在管道安裝后進行。管道施工變形檢測應在管道覆土達到設計高程要求后在12h至24h內進行,管道的豎向直徑初始變形率,不得大于管材的允許徑向變形率的2/3(管材的允許徑向變形率不得大于5%。)。當管道的豎向直徑初始變形率大于管材的允許徑向變形率的2,3,且管道本身未損壞時,可挖出溝槽回填土至露出85%管道高度處,管頂以上O.5m范圍內必須采用人工挖掘,采用砂礫石回填,要達到要求的密實度度。再復測豎向管道直徑的初始變形率。



三、結語

綜上所述,對HDPE增強中空壁纏繞排水管的施工質量控制是一項很重要的工作,如果監理人員不懂得該管材的施工工藝要求和質量控制要點,不認真對迸場材料進行仔細驗收,把車行道下要求環剛度≥sN8的管材施工成sN4的管材,不對回填土的回填工作進行全程旁站,密實度達不到設計和技術規程的要求,對管道連接不進行全數檢查等等,那么,將會給整個工程留下重大質量隱患。實際工程中已有因上述原因造成質量事故的案例,希望監理同人吸取教訓,防止類似事件發生。
